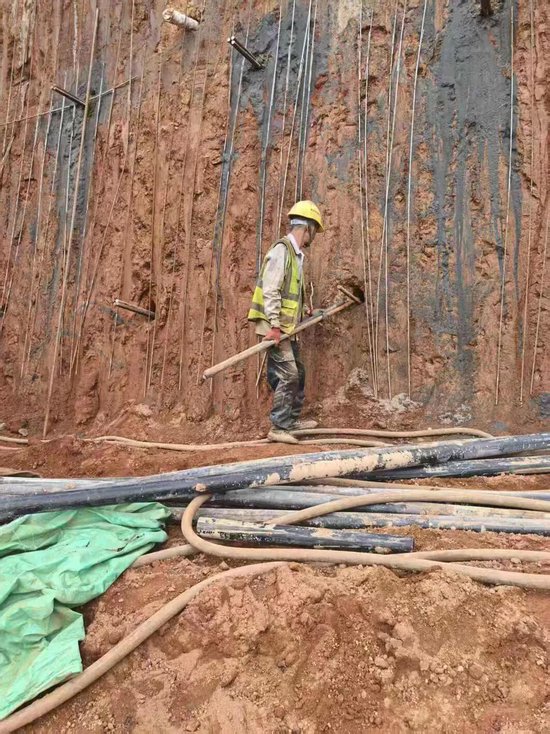

75亿元在建项目被指偷工减料,中国电建:全面调查

优秀先生

炒股就看金麒麟分析师研报,权威,专业,及时,全面,助您挖掘潜力主题机会!

深夜通报。

11月29日深夜,中国电建发布情况通报称,针对媒体反映福建永安抽水蓄能电站施工过程中存在的质量等问题,中国电建高度重视,已成立调查组,将会同有关方面全面调查核实,依法依规处理。公司真诚感谢社会各界监督,相关调查结果将及时公布。

75亿元在建项目被指偷工减料,中国电建:全面调查

据经济参考报此前报道,福建省永安抽水蓄能电站是国家抽水蓄能“十四五”重点项目,记者在福建省永安市调查发现,该电站在建的下水库工程,被指在大坝施工中存在严重偷工减料问题。

报道显示,该工程由中国电建(601669.SH)子公司中国水利水电第三工程局有限公司(简称“水电三局”)承建。记者现场了解到,用于加固坝肩边坡岩土体的数百根锚筋桩存在严重质量缺陷:实际施工长度大幅缩水,部分桩长甚至不足设计标准的三分之一。

更为严重的是,多数锚筋桩未按规范要求进行水泥砂浆灌注,施工方仅在桩孔口进行简单封浆处理以应付检查。

据现场知情人士透露,施工中安装的锚筋桩存在严重缩水问题。以右岸边坡工程为例,2025年8月16日的《永安抽蓄电站现场备忘录》明确记录,锚筋桩设计长度已由9米调整为12米。然而,实际施工情况与设计要求严重不符:工人透露部分锚筋桩的实际安装长度仅为3至5米,有的甚至不到两米,且三根钢筋中仅有一两根勉强达到标准长度,其余钢筋长度差异显著,存在明显“长短不一”的缺陷。

75亿元在建项目被指偷工减料,中国电建:全面调查

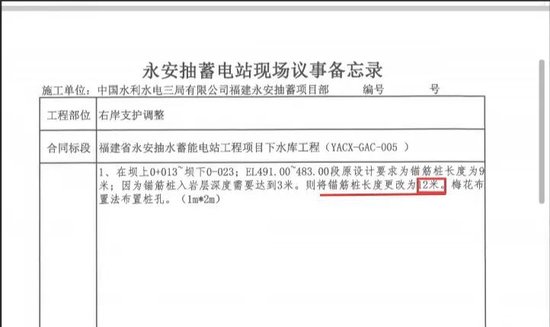

现场议事备忘录明确锚筋桩长度为12米。制图 刘超 来源:经济参考报

根据设计要求,永安抽蓄电站下水库大坝坝肩两岸边坡需安装1000余根锚筋桩,目前已完成600余根。然而,多名参与施工的工人透露,可能只有30%的锚筋桩符合设计要求,其余多数为“残次品”。

75亿元在建项目被指偷工减料,中国电建:全面调查

工人在徒手将两根钢筋插入孔洞,钢筋长度约两米。资料图片 来源:经济参考报

记者进一步联系工程现场监理,对方强调工程施工过程严格把关,质量不存在问题。

然而,记者获取的视频却显示,该标段监理单位浙江华东工程咨询有限公司的多名监理人员曾接受施工方安排的宴请,在KTV娱乐场所饮酒唱歌,每人身边均有一至两名异性有偿陪侍人员。据知情人士透露,监理等相关方与施工方的此类违规行为并非首次发生。

值得一提的是,浙江华东工程咨询有限公司为设计单位中国电建集团华东勘测设计研究院有限公司(简称“华东勘测设计院”)的全资子公司,而华东勘测设计院又为中国电建的全资子公司。

公开报道显示,永安抽水蓄能电站项目总投资75亿元,是福建省“十四五”规划首个获核准的百万千瓦级大型储能项目,项目投产后,年平均发电量12.6亿千瓦时,可节约标准煤66万吨,减少二氧化碳排放165万吨,产生减碳效益1.53亿元,实现利税1.8亿元。

综合自:中国电建、经济参考报、每日经济新闻等

相关推荐:

外链大全

澳门最精准免费网站推荐——注意灰色地带

2025澳门必开一肖一码一中服务流程认知

澳门平特一肖特色——远离赠品绑定

《3中3澳门论坛》全下载佣金体系透明化

7777888888精准新管家——识别虚假直播

2025年02期马会传真免费资料——行为习惯剖析

2025年港澳免费资料-核查流量来源

新澳好彩资料查询_避免默认勾选

澳门四肖期期准免费公开的料-规避高风险投资

资料大全正版资料203年免费——功能价值评估

7777788888精准跑狗图正版59599-权益兑现逻辑

2025澳门特马今晚开奖一-流量导向机制

王中王一肖一码最准一过_查验活动真伪

蛇蛋图澳门正版最新版_注意模糊定价

正版二四六玄机图资料大全-欺诈特征解读

文章版权声明:除非注明,否则均为75亿元在建项目被指偷工减料,中国电建:全面调查原创文章,转载或复制请以超链接形式并注明出处。
